HomeRailwayबल्लारशाह आणि चंद्रपूर रेल्वे स्थानकांचा कायापालट: 50% काम पूर्ण, जानेवारी 2027 पर्यंत...

बल्लारशाह आणि चंद्रपूर रेल्वे स्थानकांचा कायापालट: 50% काम पूर्ण, जानेवारी 2027 पर्यंत पुनर्विकास पूर्ण होणार

बल्लारशाह आणि चंद्रपूर रेल्वे स्थानकांचा कायापालट: 50% काम पूर्ण, जानेवारी 2027 पर्यंत पुनर्विकास पूर्ण होणार

*ज्योत्स्ना वानखेडे*:

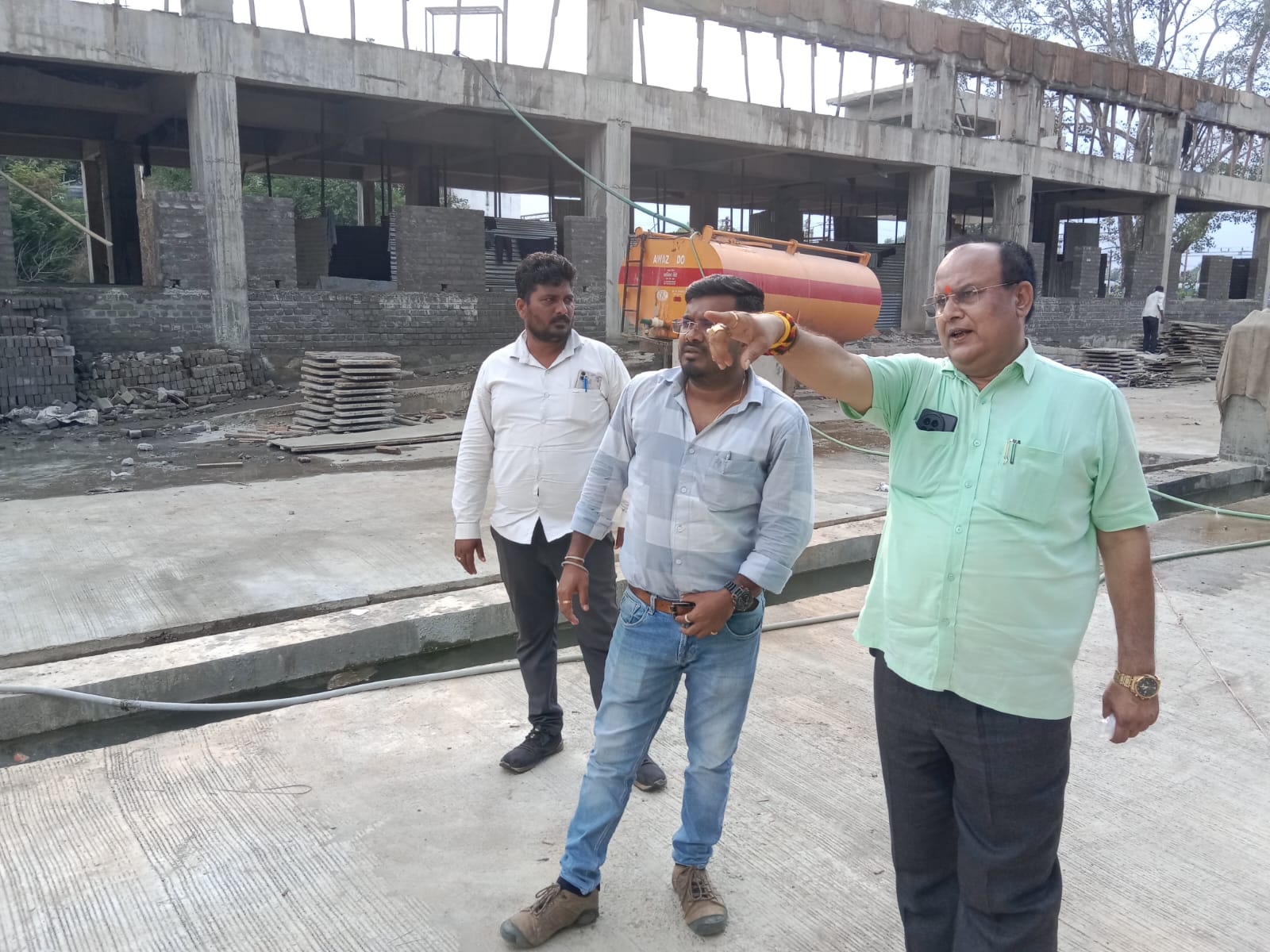

आमदार आणि माजी कॅबिनेट मंत्री सुधीर मुनगंटीवार यांच्या निर्देशानुसार ZRUCC सदस्य आणि स्पॉट चेक कमिटी मध्य रेल्वे सदस्य अजय दुबे यांनी बल्लारशाह स्थानकाला भेट देऊन विकास कामांची पाहणी केली.

विदित आहे की, अमृत भारत स्टेशन योजनेअंतर्गत बल्लारशाह आणि चंद्रपूर रेल्वे स्थानकांच्या पुनर्विकासाचे काम जलदगतीने करण्याच्या मागणीसाठी आमदार सुधीर मुनगंटीवार यांनी रेल्वे प्रशासनाला पत्र लिहिले होते, यापूर्वी त्यांनी दोन्ही स्थानकांना भेट देऊन विकास कामांची पाहणी देखील केली होती. यादरम्यान त्यांनी संथ गतीने सुरू असलेल्या विकास कामांवर नाराजी देखील व्यक्त केली होती, रेल्वे मंत्री अश्विनी वैष्णव आणि मंडल रेल प्रबंधक विनायक गर्ग यांची भेट घेतली असता हा मुद्दा उपस्थित केला होता, पत्रही दिले होते.

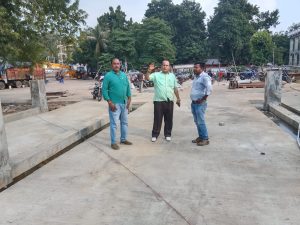

परिणामी रेल्वेने कामांमध्ये गती आणली आहे, पत्राच्या उत्तरात मध्य रेल नागपूर मंडलाचे अपर मंडल रेल प्रबंधक अमोल कुमार पिंगले यांनी सविस्तर प्रगती अहवाल देताना सांगितले की दोन्ही स्थानकांचे पुनर्विकासाचे काम प्रगतीपथावर आहे आणि संबंधित अधिकाऱ्यांना काम लवकर पूर्ण करण्याचे आवश्यक निर्देश देण्यात आले आहेत.

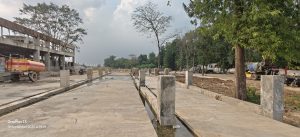

दिलेल्या माहितीनुसार बल्लारशाह स्थानकाच्या मुख्य प्रवेश मार्गाकडे 590 मीटर रस्त्याचे बांधकाम पूर्ण, 590 मीटर नालीचे बांधकाम पूर्ण, 662 मीटर बाउंड्री वॉलचे बांधकाम पूर्ण, सर्क्युलेटिंग एरियाच्या विकासासाठी रेल्वे निवासस्थानांचे पुनर्व्यवस्थापन, ज्याअंतर्गत 4 RB-III आणि 6 RB-II रेल्वे निवासस्थानांचे बांधकाम पूर्ण, स्टेशन प्लॅटफॉर्मवर 8 नवीन अपर शेड (1280 चौरस मीटर) चे बांधकाम, प्लॅटफॉर्म क्रमांक 4 वर 130 मीटर पृष्ठभागाचे चेकर्ड टाइल्सने नूतनीकरण, प्लॅटफॉर्म क्रमांक 4/5 वर पृष्ठभागाचे कोटा स्टोनने नूतनीकरण, प्लॅटफॉर्म क्रमांक 01 वर जुन्या शौचालयांचे नूतनीकरण पूर्ण, सध्याच्या तिकीट कार्यालयाच्या शौचालयांचे नूतनीकरण पूर्ण, नवीन बुकिंग ऑफिसचे काम स्लॅब पातळीपर्यंत पूर्ण, विटांचे काम प्रगतीपथावर, नवीन पार्किंग क्षेत्राचे PCC काम पूर्ण, पुढील काम सुरू, 12 मीटर रुंद पादचारी पूल (FOB) साठी 4/6 फाउंडेशनचे काम पूर्ण आणि एक स्पॅन गर्डर लॉन्चिंगचे काम पूर्ण, साइनबोर्ड/स्टेशन नाव बोर्डची व्यवस्था पूर्ण, या प्रकारे एकूण कामापैकी सुमारे 50% काम पूर्ण करण्यात आले आहे, उर्वरित कामे जानेवारी 2027 पर्यंत पूर्ण करण्याचे लक्ष्य ठेवण्यात आले आहे.

त्याचप्रमाणे चंद्रपूर स्थानकात स्थानकाच्या मुख्य प्रवेश मार्गाकडे 770 मीटर रस्त्याचे बांधकाम पूर्ण, 460 मीटर नाली आणि 240 मीटर बाउंड्री वॉलचे बांधकाम पूर्ण, क्वार्टर पुनर्वसन: सर्क्युलेटिंग एरिया विकासासाठी रेल्वे निवासस्थानांचे पुनर्व्यवस्थापन, ज्याअंतर्गत 12 RB-II रेल्वे क्वार्टर्सचे बांधकाम पूर्ण. पार्किंग क्षेत्रात 3 क्वार्टर्स हटवण्यात आले, प्लॅटफॉर्म विकास: स्टेशन प्लॅटफॉर्मवर 1 (160 चौरस मीटर) नवीन ओव्हरहेड शेड (COP) चे बांधकाम, प्लॅटफॉर्म क्रमांक 2/3 वर 300 मीटर पृष्ठभागाचे चेकर्ड टाइल्सने नूतनीकरण, प्रवासी सुविधा: प्लॅटफॉर्म 01 वर जुन्या दिव्यांग शौचालयाचे नूतनीकरण पूर्ण, सध्याच्या वेटिंग हॉलच्या सीलिंगचे नूतनीकरण पूर्ण, बुकिंग ऑफिस आणि पार्किंगमध्ये नवीन बुकिंग ऑफिसचे काम स्लॅब पातळीपर्यंत पूर्ण, स्लॅब बीम शटरिंगचे काम प्रगतीपथावर, 5000 चौरस मीटर पार्किंग क्षेत्राचे काम पूर्ण, मुख्य प्रवेश द्वार: मुख्य प्रवेश द्वाराचे बीम आणि भिंतीचे काम पूर्ण, कॉलम इन्स्टॉलेशनचे काम प्रगतीपथावर, फूट ओव्हर ब्रिज 12 मीटर रुंद पादचारी पुलाचे फाउंडेशनचे काम प्रगतीपथावर, डिजिटल सुविधा: साइनबोर्ड/स्टेशन नाव बोर्ड व्यवस्था पूर्ण, ऑटो अनाउंसमेंट सिस्टम आणि प्लॅटफॉर्म 1 आणि 2 वर कोच गाइडन्स डिस्प्ले बोर्डचे काम पूर्ण, द्वितीय प्रवेश मार्गाकडे प्रगती, 600 मीटर नाली, 380 मीटर रस्ता, 520 मीटर बाउंड्री वॉल, 950 चौरस मीटर पार्किंग क्षेत्राचे बांधकाम पूर्ण, या प्रकारे सुमारे 60% काम पूर्ण झाले आहे, उर्वरित कामे डिसेंबर 2026 पर्यंत पूर्ण करण्याचे लक्ष्य ठेवण्यात आले आहे. बल्लारशाहमध्ये रेल्वे चौकाव्यतिरिक्त गोल पुलियाच्या बाजूने प्रवाशांच्या ये-जा करण्यासाठी आणखी एक प्रवेश मार्ग दिला जाईल जेणेकरून आधीच्या मार्गावरील दबाव कमी होईल.

रेल्वेने स्पष्ट केले आहे की बल्लारशाह आणि चंद्रपूर स्थानकांच्या पुनर्विकासाचे काम विहित मुदतीत पूर्ण केले जाईल.
